AVANCE DE OBRA



SEPTIEMBRE
2025

FUNDACIONES0%
ESTRUCTURA0%

La estructura y todo elemento de H°A° se encuentra realizado por completo (incluye los tanques en terrazas de torres y en subsuelo).

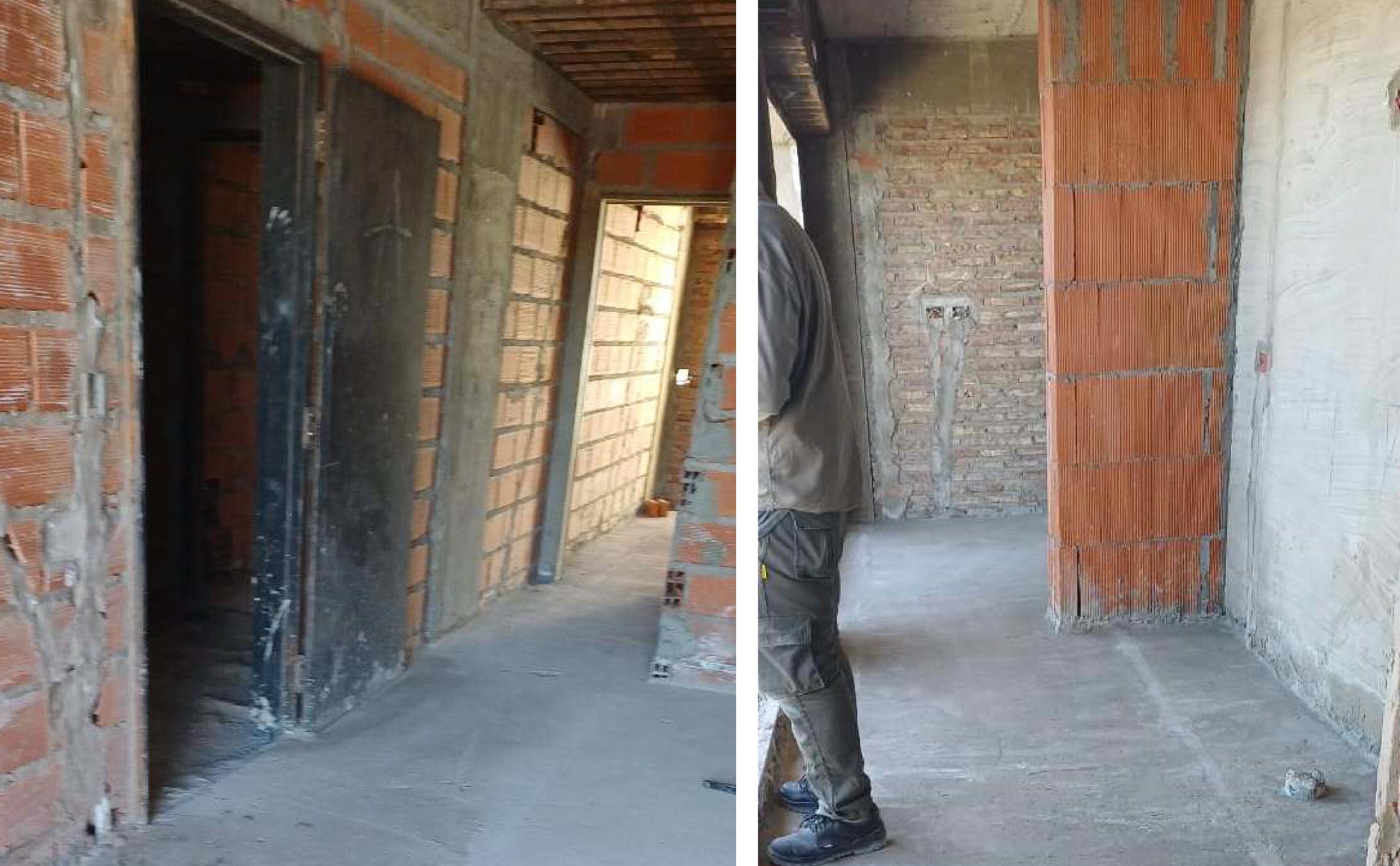

ALBAÑILERIA TORRE 10%

Se han realizado y se encuentra en proceso de ejecución, contrapisos y carpetas en Torre 1. Se están
cargando palieres y balcones de ambos frentes.

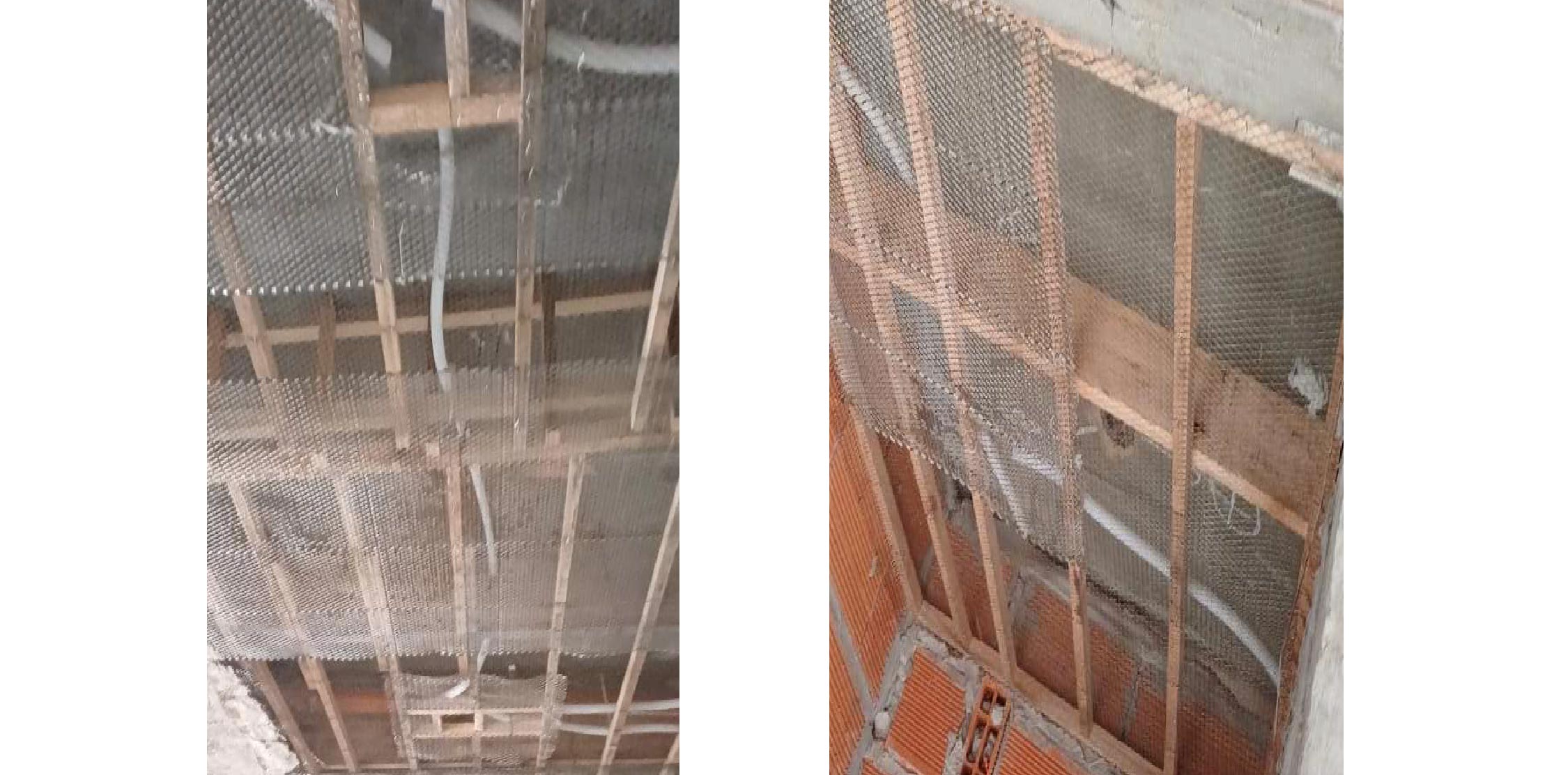

Se cerraron plenos y se colocaron los conductos de extracción de humos faltantes.

ALBAÑILERIA TORRE 20%

REVOQUE MEDIANERAS:
Medianera Laboratorio (izquierda):
Se ha finalizado con revoque fino la anteúltima faja. Se desplazará el balancín en la siguiente semana hacia el último paño.
Medianera Edificio (derecha):
Se encuentra en ejecución con revoque grueso el último paño.

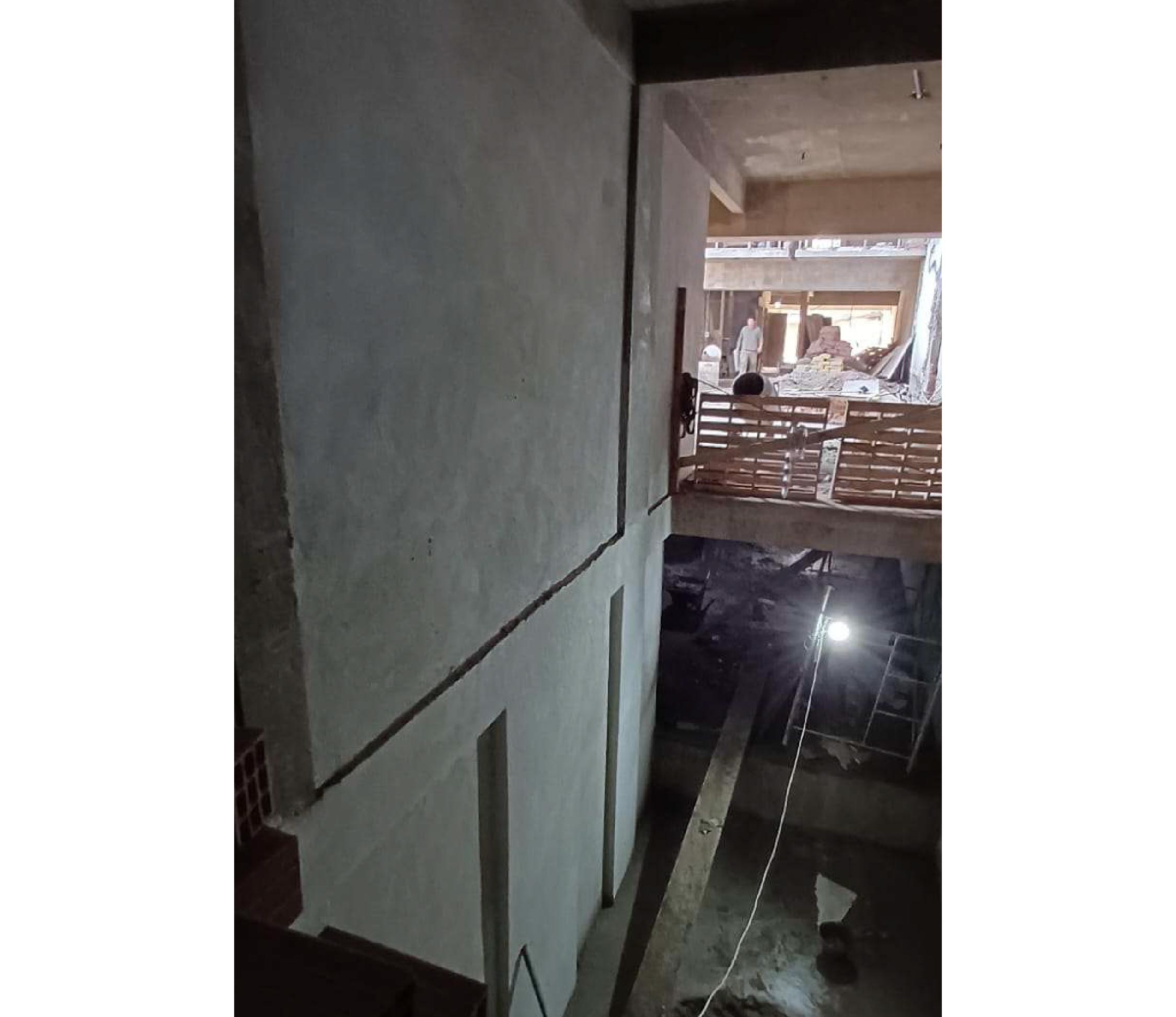

PASADIZO MONTAVEHÍCULO:
Ser han terminado los revoques y se coordinó la visita con la
empresa encarga de la provisión. Se estima un plazo de
10-15 días para contar con el proyecto final (pasadizo y sala
de máquinas, ambas relevadas).

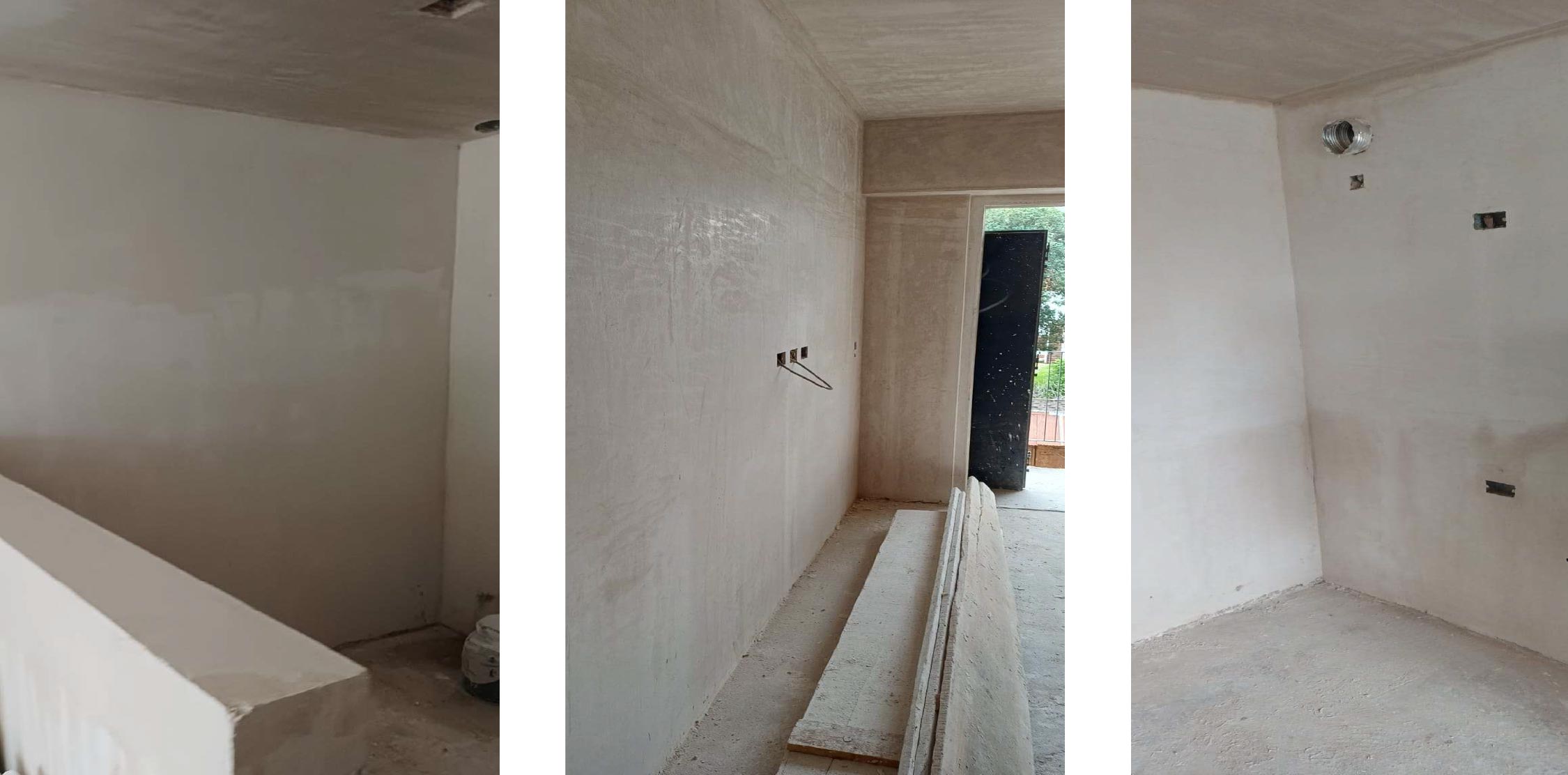

YESERÍA0%

Se encuentran realizando tareas en Torre 2, finalizando 3er piso y, realizando fajas y proyectando
en 4to piso (sólo departamentos). En una segunda etapa se avanzará por palieres y caja de escalera
en su conjunto.

INSTALACIÓN ELÉCTRICA0%

En torre 1, se han terminado tramos de cañerías de todos los locales, realizando los tendidos
necesarios sobre armados hasta los centros realizados.
Se han terminados la colocación de cajas en escalera, ambas torres.

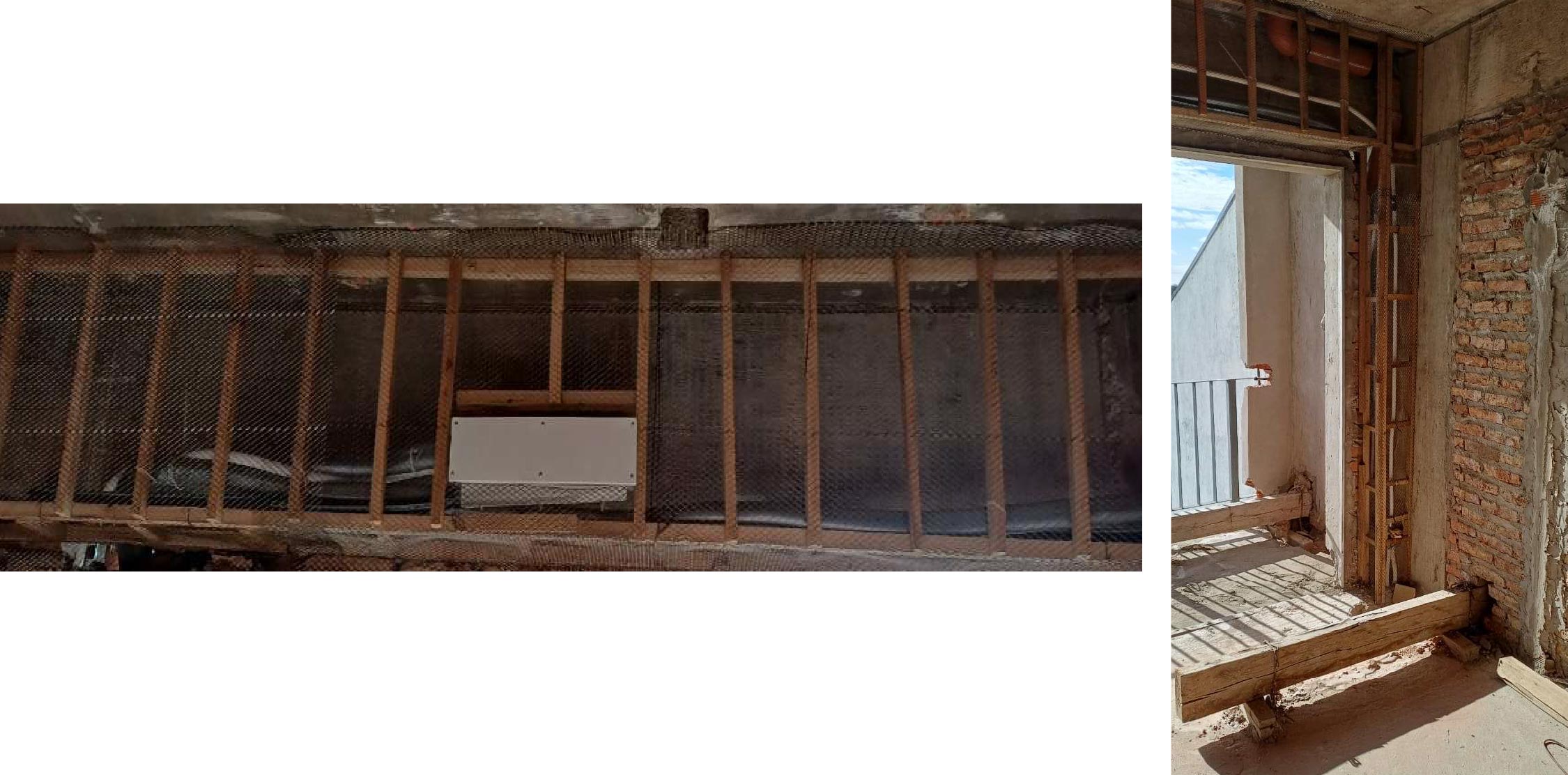

ARMADOS0%

En torre 1 se han realizado todos los armados de departamentos y palieres. Se estarán ejecutando en tapa de escalera para finalizar ambas torres en su totalidad desde primer piso, quedando pendiente solo planta baja. En los armados ya se dejó prevista la estructura en espera de las cajas de preinstalación.

AIRE ACONDICIONADO0%

Se realizaron descargas faltantes de aire acondicionado en la Torre 1. Se estará finalizando la instalación de las cajas de preinstalación durante la tercer semana de Septiembre.

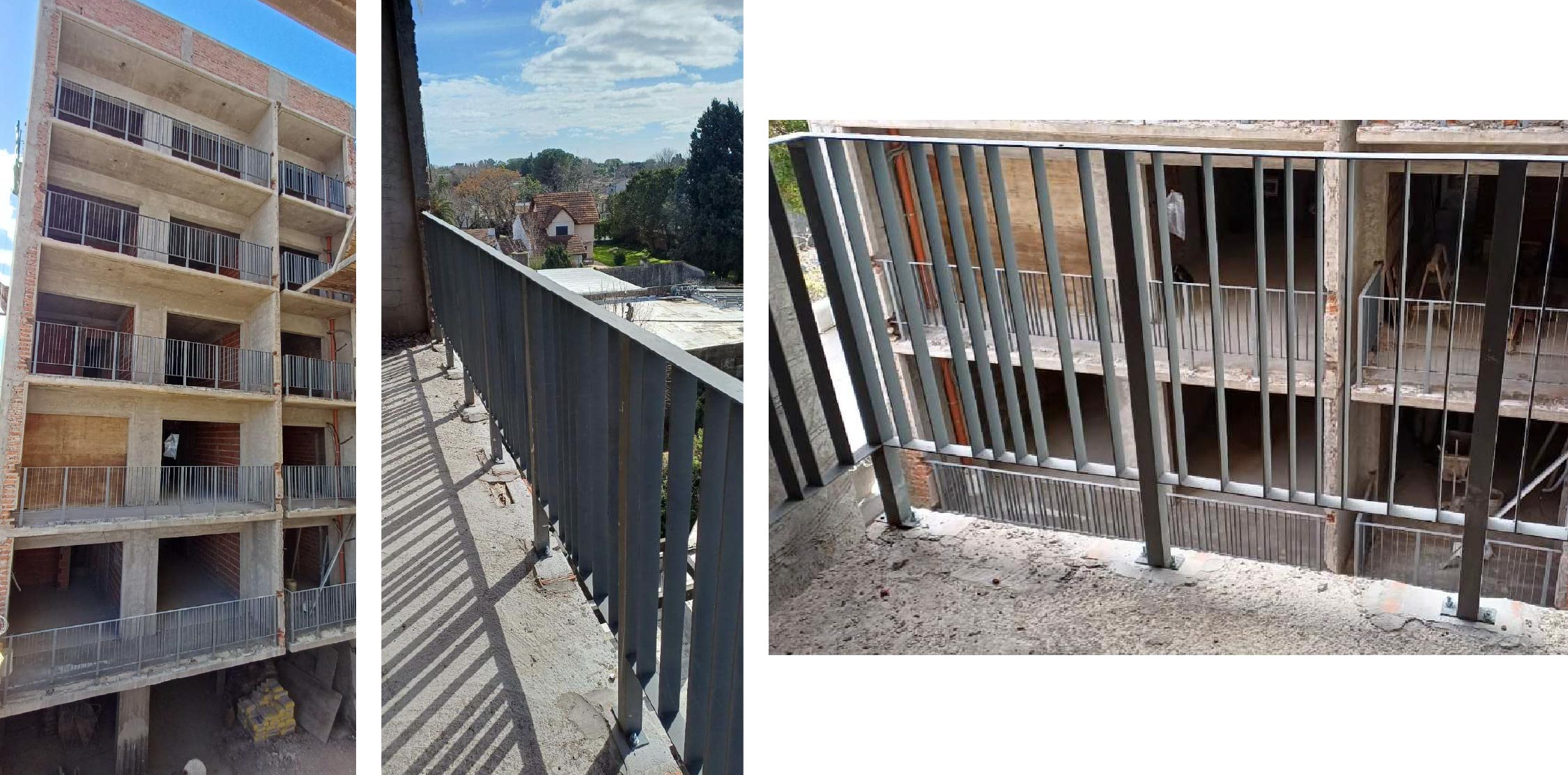

HERRERÍA - COLOCACIÓN DE BARANDAS0%

Se finalizó la colocación de todas las barandas, se estarán amurando y realizando el murete sobre losa que abraza los parantes estructurales de las mismas.

INSTALACIÓN SANITARIA0%

TORRE 1
Pluviales ejecutados en su totalidad, se han completado los embudos pendientes en aterrazado de piso 4 y terrazas (incluye techo – piso de tanque de agua).

REVESTIMIENTO PISOS Y MUEBLES0%

Se avanzó con la compra revestimiento y se estarán comenzando en las próximas semanas con la colocación de baños en Torre 2, una vez avanzado la yesería en 5to piso.

MONTAVEHÍCULO0%

Relevamiento por parte de la empresa realizado. En proceso de verificación y diseño a las medidas y especificaciones planteadas.
