Losa de tanques y acceso mediante escalera han sido replanteados y encofrado para hormigonar cuando finalice la albañileria del último piso.

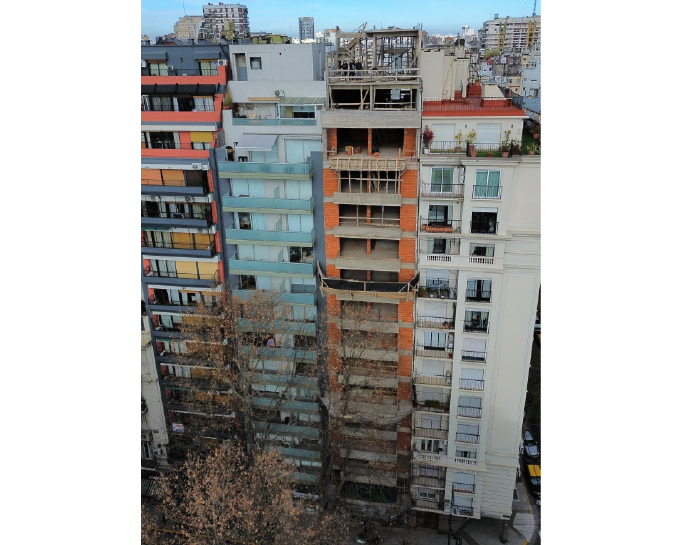

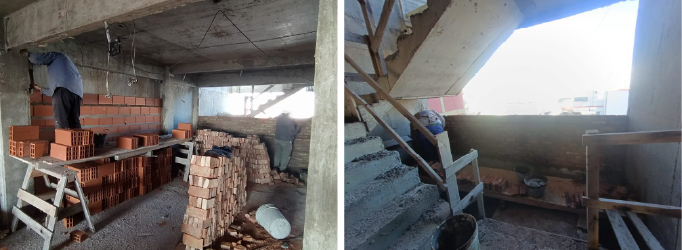

Parapetos de piso n°14 y n°15 pendiente de hormigonado.
ALBAÑILERÍA0%

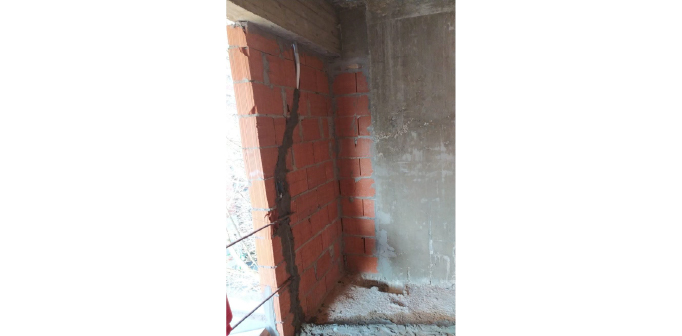

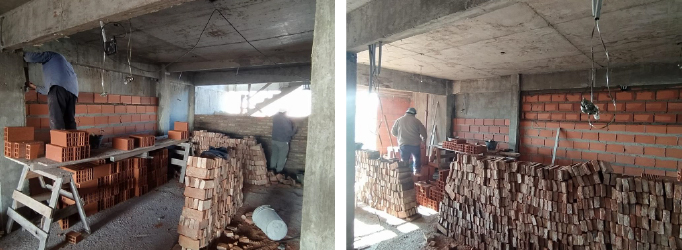

La mampostería ha sido ejecutada hasta el piso n°12 en su totalidad y el piso n°13 en su parcialidad.

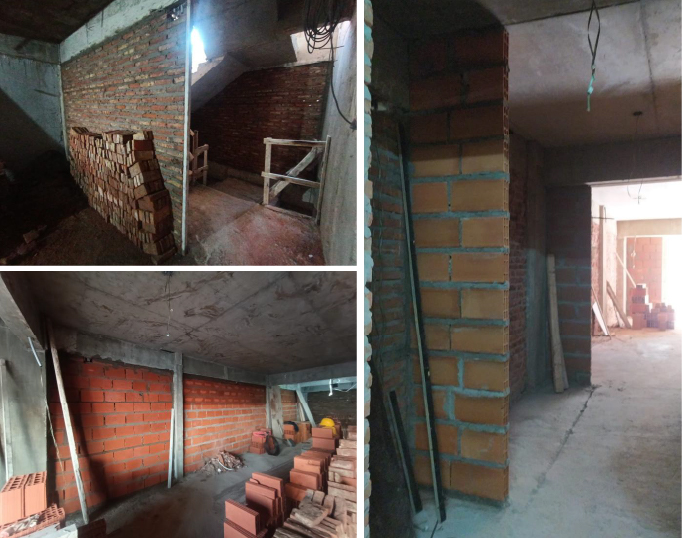

En ejecución: mampostería de contrafrente y piso n°14.
La albañilería se encuentra en un 30% de avance quedando pendiente la ejecución de revoques, aislaciones y carpetas.
Nivelación de carpetas en espacios comunes y superficies exterior en inminente ejecución.
Reparaciones del hormigón armado pendiente a la finalización de revoques.
MAMPOSTERÍA0%
Mampostería del piso n°1 hasta el piso n°12 completada.
Ejecución de mampostería en piso n°13
INSTALACIÓN ELÉCTRICA0%

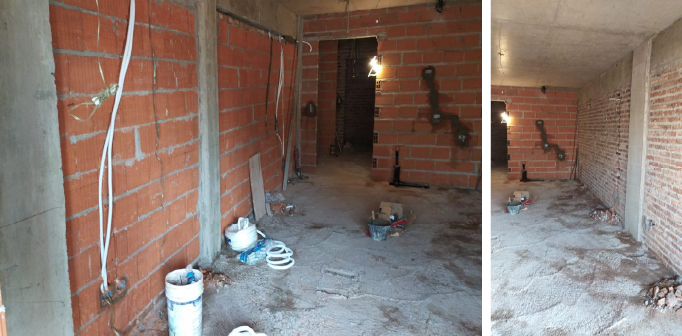

En ejecución la proyección de cañerías y cajas del piso n°3 a n°10.
Pendiente de resolución la colocación de grupos electrógenos.
En ejecución la proyección de cañerías en balcones y montante.

COLOCACIÓN DE CARPINTERÍAS0%
Se compraron todas las carpinterías metálicas y marcos de puertas interiores.
Se encuentran a pie de obra los premarcos.
INSTALACIÓN SANITARIA0%

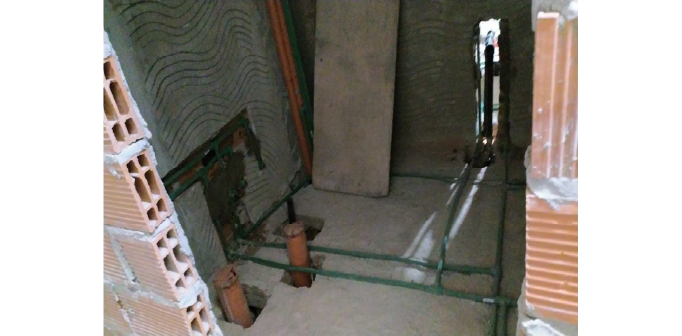

Se compraron los materiales para la instalación completa pluvial y cloacal.
Se estan realizando los pases en la estructura para la colocación de cañería en plenos.
